馬來西亞吉蘭丹能吉利水電站項目導流工程順利完成
發布時間:2024-12-04
閱讀數量:0

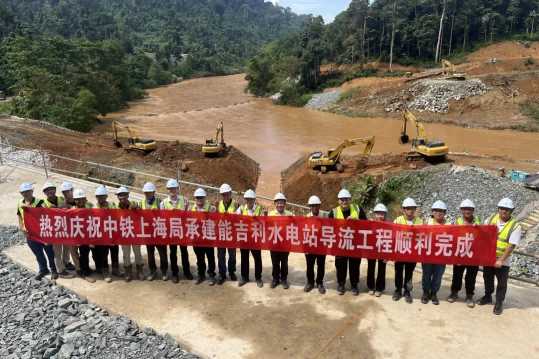

12月3日,馬來西亞吉蘭丹能吉利水電站項目導流工程順利完成,為后續的主壩施工奠定了堅實基礎。

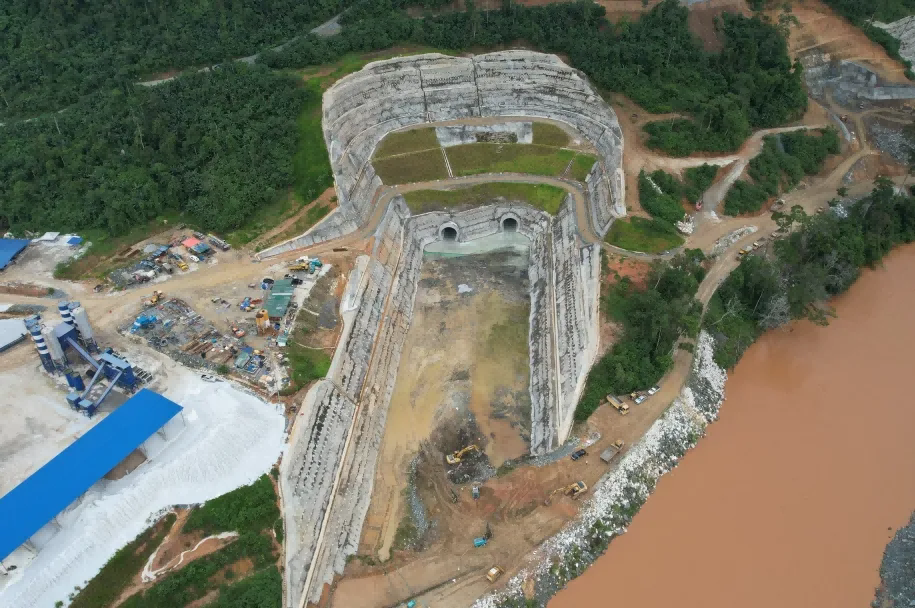

該項目導流工程共設兩個引流隧洞,洞身長度分別為405米和487米,洞身斷面寬8米、高8米,隧洞采用全斷面鋼筋混凝土襯砌技術,形成了典型的城門洞形構造。為有效解決開挖掉塊、邊墻松弛變形垮塌等問題,項目部多次進行現場勘驗,召開專題會議,制定了標準化作業指導書和工法,各工作面均采用三臂鑿巖鉆爆作業,按設計輪廓線進行周邊光爆,施工中嚴格遵循“短進尺、弱爆破”的原則,兩側開挖視地質情況,先開挖軟巖、后開挖硬巖,確保施工安全。積極組織項目技術人員對出入結構進行優化,采用系統懸臂模板施工,安全高效推進施工。
據悉,馬來西亞吉蘭丹能吉利水電站設計蓄水量6.4億立方米,預計發電量300兆瓦。項目建成后,有助于馬來西亞政府在2035年達成減少35%溫室氣體和減半燃煤發電產能目標,同時將為原住民社區和當?shù)鼐用駝?chuàng)造2000個就業機會。(倪嘉舸)
